POSTUP VÝSTAVBY

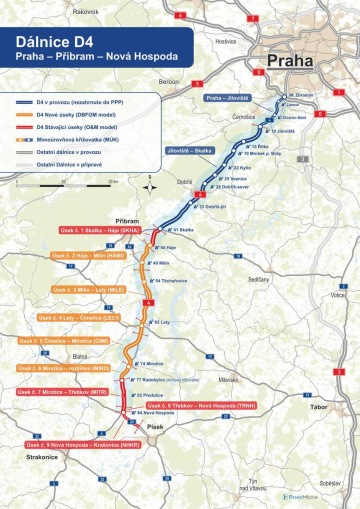

Dostavba dálnice D4 je rozdělena do 9 úseků - viz mapa.

Úseky stávající D4,  1 a 7 - 9, jsou ve speciálním údržbovém režimu, zde aktuálně žádné práce neprobíhají, pouze standardní údržba, kterou zajišťuje společnost  Via Salis Operations.
V případě potřeby nebo problému na těchto úsecích můžete volat  na telefonní číslo 732 714 740

Na úsecích 2 - 6 probíhají přípravné stavbení práce, spojené s dopravními omezeními. Jejich aktuální přehled najdete dále.
V případě potřeby nebo problému na těchto úsecích můžete volat  na telefonní číslo 226 886 345

AKTUÁLNÍ DOPRAVNÍ OMEZENÍ

SEVERNÍ ČÁST - HÁJE - LETY

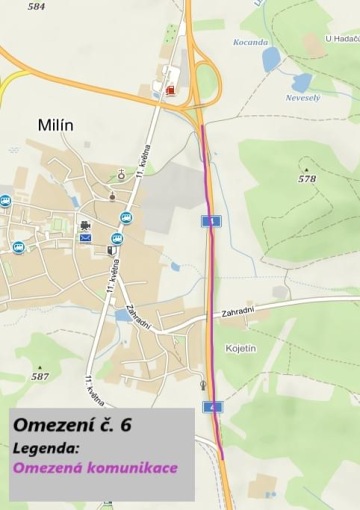

Omezená silnice I/4 od MÚK Milín po křižovatku s ul. 11. května
km 49,8 - KÚ

zahájeno - do 28. 2. 2023

Omezená silnice I/4 na konci úseku
km 62 - 62,9

od 7. 8. 2022 - 21. 8. 2022 (předpokládaný termín)

Omezená silnice I/4 od MÚK Milín po křižovatku s ul. 11. května
km 49,8 - KÚ

od 15. 8. 2022 - 28. 8. 2023

Objízdná trasa povede přes Milín

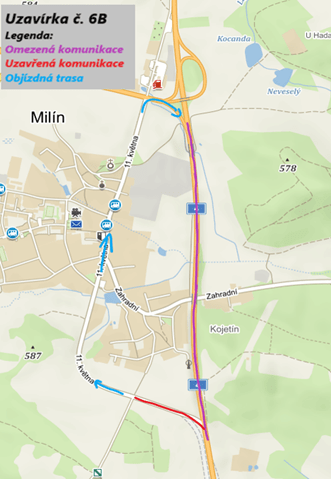

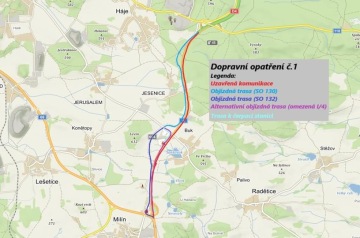

Uzavřená silnice od MUK Háje po MUK Milín
km 46 - 49,8

od 22. 8. 2022 do 31. 8. 2024

V období od 22. 8. do 31. 10. 2022 (předpokládaný termín) povede provoz po objízdné trase značené bledě modrou a po alternativní fialové zpět na I/4. Po
31. 10. bude dál fungovat bleděmodrá objízdná trasa. Místo alternativní fialové trasy se provoz převede na trasu značenou tmavě modrou.

SEVERNÍ ČÁST - LETY - MIROVICE

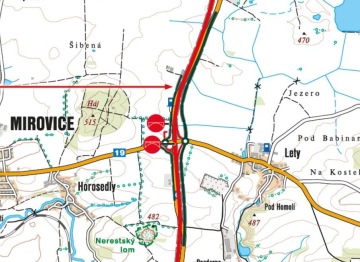

Křižovatka Lety (I/4 s I/19) – postupné přesměrování na nově budované komunikace

km 65

Od 25. 8. 2022 do 10. 12 . 2024

Po celou dobu výstavby zachován průjezd ve směru Praha - Písek a Plzeň - Tábor

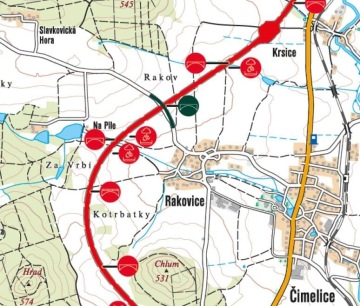

Uzavření silnice mezi Rakovicemi a Slavkovicemi

od 1. 9. 2022 – po dobu max. 18 měsíců
